- Rénover un appartement commence par un diagnostic complet
- Rénovation appartement : l’ordre des travaux en 5 phases
- Planification et démarches administratives avant les travaux
- Isolation et performance énergétique dans les étapes de rénovation
- Conseils pour choisir son accompagnement en rénovation d’appartement
- Foire aux questions
Les étapes de rénovation d’un appartement sont détaillées ici dans l’ordre logique : du diagnostic aux finitions, avec les démarches à prévoir, le plan de rénovation, le planning des travaux et les points de vigilance qui pèsent sur le budget. Que le projet consiste à rénover un appartement ancien, à lancer de gros travaux ou à engager une rénovation complète d’un appartement, chaque phase doit être cadrée selon l’ampleur du chantier et le type de travaux retenu.
Rénover un appartement commence par un diagnostic complet
Avant de commencer, il faut regarder l’existant sans rien laisser de côté. Archi Renov s’appuie sur cette étape pour fixer les priorités, ajuster le budget rénovation et préparer un projet de rénovation d’appartement réaliste.
État des lieux pièce par pièce avant les travaux
Électricité, plomberie, sols, revêtements, cloisons, menuiseries, ventilation, isolation : tout doit être observé, mesuré et noté pour bâtir un plan de rénovation cohérent. Relever les dimensions, la hauteur sous plafond, l’emplacement des fenêtres, des portes, des radiateurs, des prises et des arrivées d’eau permet ensuite de lancer les arbitrages sur des bases solides.
- Réseau électrique : vérifier le tableau, l’état des circuits et la mise en conformité avec la norme NF C 15-100, surtout en rénovation d’appartement dans l’ancien.
- Plomberie et canalisations : repérer les fuites, contrôler les colonnes, estimer si une reprise complète de la plomberie s’impose avant fermeture des cloisons ou pose des finitions.
- Sols et revêtements : tester la planéité, détecter l’humidité, identifier les matériaux à déposer et anticiper l’évacuation des gravats.
- Cloisons et structure : distinguer les séparations simples des éléments porteurs, afin d’évaluer l’ampleur réelle des modifications d’agencement.
Le type de travaux retenu a un effet direct sur le planning des travaux, sur les démarches à engager et sur le budget rénovation.
Identifier les contraintes structurelles et techniques
Dès que des ouvertures, des déplacements de pièces d’eau ou des reprises lourdes sont envisagés, il faut confirmer les contraintes du bâti. Un mur porteur, souvent plus épais et placé perpendiculairement aux poutres, ne se modifie pas sans étude de structure. Selon la complexité, cette étude représente entre 500 et 2 000 € : un coût à intégrer tôt, car l’ignorer expose à des risques techniques et juridiques pour toute la copropriété.
Définir ses besoins et fixer les priorités du projet
Un projet de rénovation d’appartement avance mieux quand les objectifs sont clairs. Ouvrir la cuisine, reprendre la salle de bain, améliorer l’isolation, créer une chambre, revoir les matériaux ou moderniser les finitions : chaque attente doit être hiérarchisée selon l’usage, l’urgence et le budget disponible. Le bon artisan au bon moment, cela suppose d’avoir d’abord tranché sur ce que le logement doit vraiment gagner après travaux.
Le choix des travaux doit être posé avant toute commande : c’est ce cadrage initial qui conditionne la suite du chantier.

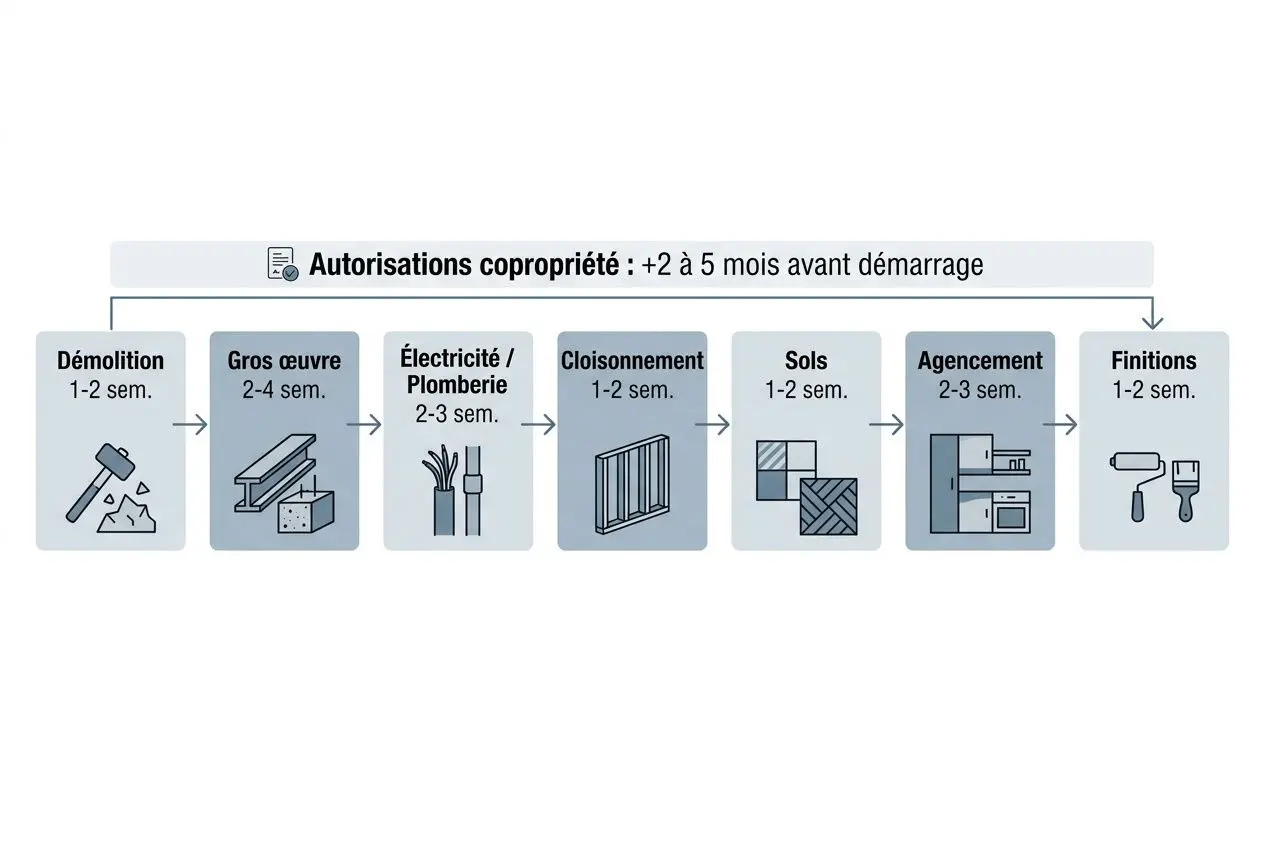

Rénovation appartement : l’ordre des travaux en 5 phases
En rénovation d’appartement, l’ordre des travaux ne se discute pas. Si la séquence n’est pas respectée, les reprises s’accumulent, les délais glissent et le planning des travaux devient difficile à tenir. Avant de lancer un chantier, il faut donc caler les étapes, les temps de séchage, les livraisons de matériaux et l’intervention des entreprises.
La démolition, le gros œuvre et les réseaux
Un chantier de rénovation démarre toujours par la démolition. Cela comprend la dépose de la cuisine, de la salle de bain, des cloisons non porteuses et l’évacuation des gravats. Pour un appartement de 60 m², il faut généralement compter 8 à 12 m³ à sortir, soit 1 à 2 semaines selon les accès et les autorisations.
Dès que cette phase est terminée, le gros œuvre prend la suite : ouverture de murs porteurs, pose d’IPN ou de HEB, reprises de maçonnerie. L’étude de structure ajoute en général 10 à 15 jours au calendrier, ce qui doit être intégré dès le départ. Une fois le gros œuvre stabilisé, les réseaux encastrés peuvent être réalisés dans le bon ordre : électricité, plomberie, VMC. En rénovation d’appartement ancien, la reprise complète des installations est souvent la base d’un chantier fiable.
L’isolation, le cloisonnement et les revêtements
Après les réseaux vient l’isolation. Cette étape porte sur les murs intérieurs, les plafonds et les zones humides avec, selon les cas, plaques hydrofuges, laine de roche de 45 mm et enduits nécessitant 48 heures de séchage minimum. Côté budget, il faut compter 40 à 80 €/m² pour l’isolation des murs et 60 à 120 €/m² pour un plafond acoustique : à anticiper dès la phase de conception.
La ventilation ne doit pas être traitée à part. Sans VMC adaptée, l’isolation perd une grande partie de son intérêt et des désordres liés à la condensation peuvent apparaître rapidement.
Les cloisons sont posées dès que les réseaux sont terminés. À l’inverse, les revêtements de sol arrivent plus tard, après ragréage et selon les pièces : parquet flottant ou contrecollé, carrelage, joints époxy en zone humide. Il faut préserver 24 à 48 heures entre les sous-phases pour laisser les supports sécher correctement. Un enchaînement bien tenu peut réduire la durée des travaux de 15 à 20 %.
| Phase | Contenu | Durée estimée |
| Phase 1, démolition | Dépose cuisine, salle de bain, cloisons non porteuses, évacuation gravats | 1 à 2 semaines |
| Phase 2, gros œuvre | Ouverture murs porteurs, pose IPN/HEB, maçonnerie, étude de structure | 2 à 4 semaines |
| Phase 3, réseaux | Électricité NF C 15-100, plomberie cuivre ou multicouche, VMC encastrée | 2 à 3 semaines |
| Phase 4, cloisonnement et isolation | Plaques hydrofuges, laine de roche 45 mm, enduits, séchage 48 h | 1 à 2 semaines |
| Phase 5, sols et revêtements | Ragréage, parquet, carrelage, joints époxy, séchage 24 à 48 h | 1 à 2 semaines |
Conseils pour tenir le rythme sans temps mort
La différence se joue sur le pilotage : sur un chantier parisien de 60 m², un enchaînement raté entre corps de métier peut ajouter deux à quatre semaines au calendrier. Quand les zones sont distinctes, le plombier et l’électricien peuvent avancer en parallèle, puis les cloisons suivre sans attente une fois les réseaux terminés.
Les approvisionnements doivent être verrouillés tôt. Une cuisine commandée en semaine 2 peut n’arriver qu’en semaine 10, et certains carrelages ou menuiseries demandent aussi plusieurs semaines. Un projet bien cadré, c’est un chantier qui ne s’arrête pas faute de matériaux ou d’arbitrage tardif.
- Matériaux à commander en amont : cuisine (6 à 8 semaines de délai), carrelage haut de gamme (3 à 6 semaines), menuiseries (4 à 7 semaines). Une commande anticipée peut éviter 15 à 20 % de retard lié aux approvisionnements.
- Périodes à éviter : mai perturbe souvent les plannings, août peut imposer 2 à 4 semaines d’arrêt, et décembre à janvier environ 10 jours. Démarrer au printemps ou à la rentrée donne en général un planning des travaux plus régulier.
- Validations avant démarrage : accord de copropriété, autorisations administratives, choix des entreprises et commandes. Cet ordre des travaux en amont peut faire gagner 2 à 3 mois sur l’ensemble d’une rénovation d’appartement.
Pour une rénovation d’appartement de 50 à 60 m², il faut souvent prévoir 10 à 14 semaines. Sur 70 à 90 m², la fourchette passe plutôt à 12 à 16 semaines. En rénovation d’appartement ancien à Paris, notamment dans un haussmannien, la durée des travaux monte fréquemment à 14 à 18 semaines à cause des surprises structurelles, des installations à reprendre et des finitions plus exigeantes.
Choisir les entreprises en amont et caler leurs créneaux avant le démarrage reste la meilleure garantie de tenir le calendrier. Pour aller plus loin sur la durée des travaux selon chaque phase de travaux de rénovation d’appartement, consultez le guide dédié aux étapes de rénovation d’appartement à Paris.
Planification et démarches administratives avant les travaux
La réussite d’une rénovation d’appartement se joue bien avant le premier coup de marteau. Un plan de rénovation précis permet de fixer l’ordre des travaux, de cadrer le budget et d’intégrer dès le départ les délais liés aux démarches administratives. À Paris en particulier, ces démarches pèsent souvent plus lourd que le chantier lui-même dans le calendrier.
Budget, marge de sécurité et aides financières disponibles
Parmi les étapes pour rénover un appartement, le chiffrage vient très tôt. Il faut ventiler chaque poste : gros œuvre, installations, plomberie, électricité, chauffage, isolation, revêtements, menuiseries, finitions et frais annexes. Le montant final dépend directement de l’ampleur des travaux et du niveau de gamme retenu pour les matériaux.
- Rafraîchissement léger : 200 à 400 €/m², avec peinture, sols et petites reprises sans modification des installations techniques.
- Rénovation partielle : 400 à 800 €/m², pour remettre à niveau une ou plusieurs pièces avec remplacement ciblé d’équipements.
- Rénovation complète : 800 à 1 200 €/m², avec redistribution des espaces, mise aux normes et reprise de tous les réseaux.
- Haut de gamme : 1 200 à 2 500 €/m², avec matériaux premium, sur-mesure et prestations architecturales soignées.
En rénovation d’appartement ancien, une réserve de 10 à 15 % reste indispensable. Une plomberie hors normes, une isolation absente ou des reprises cachées derrière les cloisons font vite évoluer le coût réel. Un devis de rénovation établi avant lancement limite ces écarts : en pratique sur chantier, c’est souvent ce qui évite les arbitrages subis en cours de route.
Des aides peuvent alléger le reste à charge : éco-PTZ jusqu’à 50 000 €, TVA réduite à 5,5 %, MaPrimeRénov’, certificats d’économie d’énergie, aides de l’Anah et subventions locales. Elles supposent le plus souvent de faire appel à des entreprises RGE. En complément, l’ADEME détaille un ordre des travaux cohérent pour améliorer la performance énergétique : ordre des travaux de rénovation.
Copropriété, permis et autorisations à anticiper
Pour rénover un appartement en copropriété, le règlement doit être relu avant toute commande. Selon la nature du projet, un accord du syndic peut suffire; à l’inverse, des modifications structurelles ou visibles depuis l’extérieur imposent un vote en assemblée générale. À anticiper dès la phase de conception : certains immeubles ajoutent des contraintes horaires, des protections de parties communes ou des justificatifs techniques à fournir avant l’ouverture du chantier.
Faire appel à un architecte s’impose dès qu’un mur porteur est concerné, et devient obligatoire lorsque la surface de plancher totale dépasse 150 m² après travaux. Dès que le projet touche à la structure, aux façades ou aux volumes, les pièces techniques doivent être prêtes en amont : plans, notes structurelles, descriptifs de travaux et, si besoin, validation de la copropriété avant dépôt en mairie.
À Paris, les délais de copropriété rallongent régulièrement le calendrier. Il faut compter au minimum 21 jours de convocation, en moyenne 3 mois dans la capitale, et jusqu’à 5 mois dans les 8e et 16e arrondissements ainsi qu’à Neuilly. Dans les secteurs sauvegardés comme le Marais, Saint-Germain, Montmartre ou Versailles, l’avis des Bâtiments de France ajoute encore 3 à 6 mois.
L’enchaînement des démarches ne se contourne pas : assemblée générale de copropriété, puis permis ou déclaration préalable si nécessaire, ensuite commandes de matériaux, et enfin démarrage des travaux. Le bon artisan au bon moment : lancer les consultations d’entreprises avant les autorisations définitives expose à des devis périmés, à des disponibilités perdues et à un planning à reprendre presque entièrement.

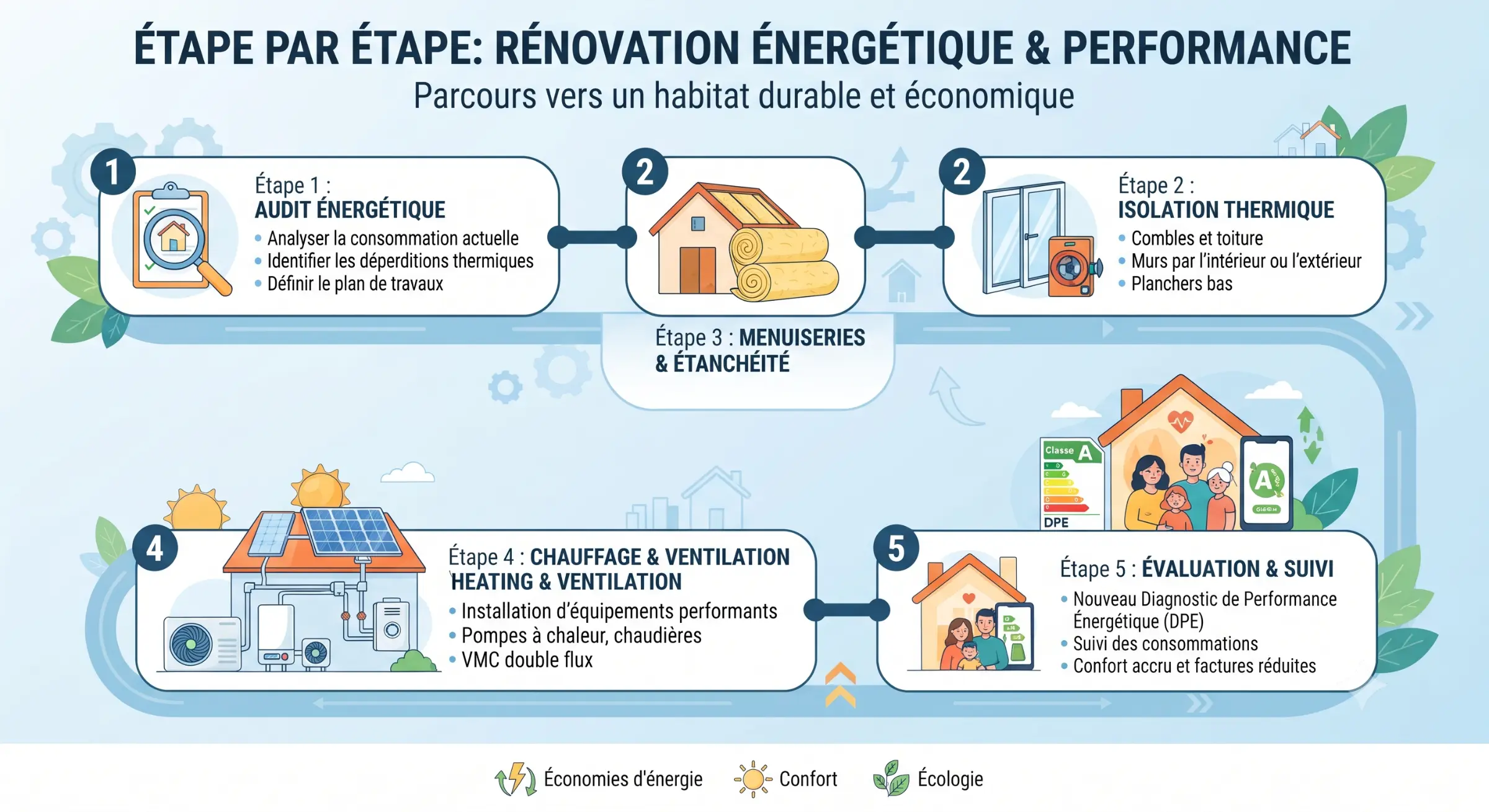

Isolation et performance énergétique dans les étapes de rénovation
L’isolation tient une place centrale dans tout projet de rénovation d’appartement. Elle joue sur le confort thermique, l’acoustique, la conformité et la valeur du bien. La repousser après les finitions conduit souvent à rouvrir des cloisons ou à reprendre des revêtements déjà posés : à anticiper dès la phase de conception.

L’ordre des travaux d’isolation et la ventilation obligatoire
L’isolation en rénovation d’appartement suit un ordre des travaux logique : traiter d’abord la toiture quand elle est concernée, puis les combles, les murs les plus exposés, le plancher bas et enfin les fenêtres. En rénovation d’appartement, cette séquence doit s’inscrire dans le bon enchaînement avec le gros œuvre, les doublages et les réseaux, notamment l’électricité et la plomberie. En pratique sur chantier, l’isolation se prévoit avant les habillages définitifs pour éviter des reprises coûteuses.
À Paris, l’isolation des murs par l’intérieur se situe généralement entre 40 et 80 €/m². Un plafond acoustique revient plutôt entre 60 et 120 €/m². Sous les revêtements de sol, une sous-couche acoustique de 5 mm minimum limite efficacement la transmission des bruits vers le logement inférieur.
Isoler sans revoir la ventilation crée rapidement des désordres. Dès que l’enveloppe devient plus performante, le renouvellement d’air doit suivre : sans VMC adaptée, condensation, moisissures et dégradation des supports apparaissent.
Le DPE, les aides financières et la valeur du bien
Depuis le 1er janvier 2025, environ 420 000 logements classés G au DPE ne peuvent plus être remis en location, avec un minimum de classe F requis. Pour un projet de rénovation d’appartement locatif, la durée des travaux à prévoir pour sortir d’une étiquette F ou G reste souvent de quelques semaines.
Un meilleur classement DPE facilite la revente et pèse directement sur la négociation. Les acquéreurs chiffrent désormais l’isolation, le chauffage, les finitions et les futurs travaux de rénovation d’appartement dans leur offre. Un meilleur DPE rend le bien plus lisible à la revente et réduit les négociations à la baisse liées aux futurs travaux.
En complément, les aides peuvent alléger nettement le budget de rénovation d’appartement, complète ou partielle. Le détail des étapes rénovation appartement clé en main proposées par Archi Renov précise chaque poste et les délais associés.
- Éco-PTZ : prêt à taux zéro jusqu’à 50 000 € pour financer l’isolation, la ventilation ou le chauffage, sans condition de ressources pour les propriétaires occupants.
- TVA réduite à 5,5 % : applicable aux travaux d’amélioration énergétique réalisés par des artisans RGE dans les logements de plus de 2 ans.
- MaPrimeRénov’ et CEE : aides cumulables selon les revenus du foyer et les gains obtenus; un conseiller France Rénov’ peut aider à monter le dossier.
Vérifiez les certifications RGE avant signature, ainsi que les assurances décennales : le bon artisan au bon moment. Contrôler également les délais de dépôt : certains dispositifs imposent de ne pas commencer les travaux avant l’accord.
Conseils pour choisir son accompagnement en rénovation d’appartement
Le choix du bon accompagnement pèse autant sur le résultat final que sur le budget, le règlement de copropriété et la durée des travaux. Selon l’ampleur du projet, vous pouvez faire appel à des artisans, à un architecte d’intérieur ou à une formule de rénovation d’appartement clé en main.
Artisans, architecte ou clé en main : quelle formule choisir ?
Tout dépend du chantier. Pour une rénovation d’appartement complète, la formule de rénovation d’appartement clé en main confie à un interlocuteur unique la conception, le pilotage, les démarches administratives et la livraison. Vous intervenez surtout à des étapes précises : validation des plans, choix des matériaux, accord sur le devis, puis arbitrages ponctuels si nécessaire en pratique sur chantier.
- Artisans spécialisés séparés : solution adaptée à des travaux ciblés; elle suppose de gérer vous-même le planning, l’enchaînement des interventions et les écarts entre entreprises.
- Architecte d’intérieur : recommandé pour les rénovations lourdes avec modification de structure; il sécurise la cohérence du projet et la conformité des choix techniques.
- Formule clé en main : pertinente pour un projet complet; elle permet d’économiser 80 à 100 heures sur un chantier moyen et de réduire le coût des matériaux de 15 à 20 % grâce aux achats directs fournisseurs.
Dans les immeubles parisiens, ces interfaces se compliquent des règles de copropriété et des démarches locales. La différence se joue sur le pilotage : un accompagnement défaillant peut allonger la durée des travaux de 30 %.
Points de vigilance avant de signer avec un prestataire
Pour rénover un appartement dans de bonnes conditions, il faut un cadre clair sur les responsabilités, le calendrier et le suivi du chantier.
- Assurances décennales : demandez une attestation à jour pour chaque corps de métier concerné; sans elle, les recours deviennent très compliqués en cas de sinistre.
- Contenu du contrat : vérifiez le planning, les modalités de modification, les responsabilités de chacun et les pénalités prévues en cas de retard.
- Références récentes : privilégiez des chantiers comparables réalisés dans les deux dernières années, idéalement dans le même type d’immeuble.
Les choix techniques doivent être validés avant le démarrage. À anticiper dès la phase de conception : une modification tardive sur la plomberie, l’électricité ou certains matériaux décale immédiatement le calendrier et alourdit le budget. Même logique que pour le choix des entreprises : plus les décisions sont arrêtées tôt, plus le chantier reste lisible.
Ce que garantit un projet clé en main bien piloté
Une rénovation d’appartement bien menée en clé en main livre un logement habitable ou louable dès la remise des clés : réseaux actifs, équipements réglés, finitions achevées et nettoyage final compris.
Archi Renov s’engage sur un interlocuteur unique, une sélection rigoureuse d’entreprises partenaires certifiées et une transparence sur le détail des matériaux et des fournisseurs. Le devis global est fixé avant lancement, avec garantie décennale incluse et sans honoraires additionnels de maîtrise d’œuvre. La durée des travaux est cadrée dès la signature, puis suivie avec un planning actualisé tout au long du chantier.
Ce mode d’accompagnement limite les blocages liés aux accès, au règlement d’immeuble et aux validations de copropriété. Une fois le gros œuvre terminé, les arbitrages sont plus simples si tout a été validé en amont. Un projet bien cadré, c’est éviter 2 à 3 mois de délai supplémentaires liés à des décisions tardives, surtout dans une rénovation d’appartement en milieu occupé ou en copropriété dense.
Foire aux questions
Quel est l’ordre des travaux pour rénover un appartement ?
Pour rénover un appartement, l’ordre des interventions reste assez stable : d’abord le diagnostic et la planification, puis la démolition avec évacuation des gravats. Viennent ensuite le gros œuvre et la structure, y compris l’ouverture d’un mur porteur si le projet le prévoit, avant le passage des réseaux : électricité selon la NF C 15-100, plomberie et VMC.
Dès que ces interventions sont terminées, on passe au cloisonnement, à l’isolation, puis aux sols et autres revêtements. L’agencement arrive après, notamment pour la cuisine et la salle de bain, avant les finitions comme la peinture et le nettoyage. En pratique sur chantier, respecter cet enchaînement réduit souvent la durée du chantier de 15 à 20 % et limite les reprises coûteuses.
Combien de temps dure une rénovation complète d’un appartement à Paris ?
Pour une rénovation complète d’un appartement à Paris, la durée du chantier dépend d’abord de la surface. Comptez en général 10 à 14 semaines pour un logement de 50 à 60 m², et 12 à 16 semaines entre 70 et 90 m².
À ce calendrier s’ajoutent les délais administratifs : environ 3 mois pour les autorisations de copropriété à Paris, avec des extensions possibles jusqu’à 5 mois dans les immeubles haussmanniens et à Neuilly. Dans un secteur sauvegardé, l’avis de l’Architecte des Bâtiments de France peut encore ajouter 3 à 6 mois. À anticiper dès la phase de conception : la commande en amont des matériaux, des revêtements et de certains équipements de finition aide à tenir le planning.
Quelles aides financières peut-on cumuler pour une rénovation énergétique ?
Plusieurs aides peuvent se cumuler sous conditions pour financer des travaux de performance énergétique, notamment sur l’isolation. Il s’agit de l’éco-PTZ jusqu’à 50 000 €, de la TVA réduite à 5,5 % sur les travaux d’amélioration énergétique, de MaPrimeRénov’, des certificats d’économie d’énergie (CEE), des aides de l’Anah et, selon la commune, de subventions locales.
L’accès à ces dispositifs suppose l’intervention d’artisans certifiés RGE. Un conseiller France Rénov’peut accompagner gratuitement le montage du dossier pour ajuster le financement au projet.
